Toiture entièrement posée : Un jalon important
Couverture de la dernière partie du toit, peinture extérieure et intérieure, électricité, plancher, mobilier, etc... Une course contre la montre avant le grand rassemblement annuel du moi de mai.
3/20/20252 min temps de lecture


Au mois de février, l'abondance de pluie, habituelle en cette saison, limite les travaux qui peuvent être entrepris. Nous mettons à profit cette période pour ajuster les prévisions de planning pour les prochaines étapes, en fonction des possibilités financières et du calendrier : Nous mettons des bouchées doubles pour que le nouveau bâtiment puisse accueillir les quelques milliers de participants au rassemblement annuel du mois de mai.

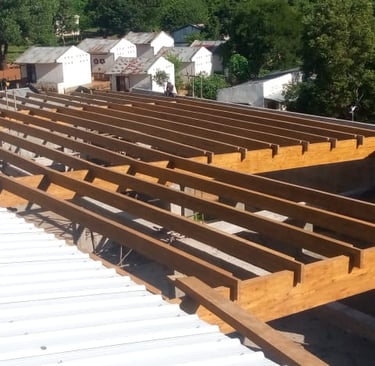

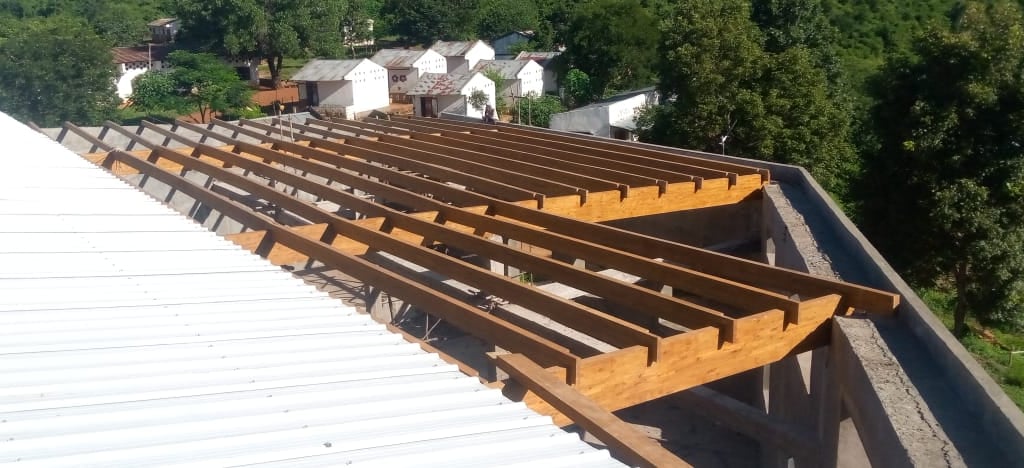

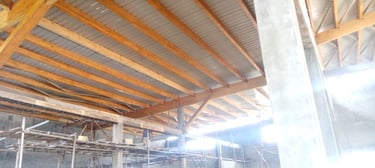

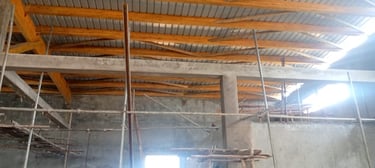

7 mars : Reprise des travaux sur la partie restante de la toiture

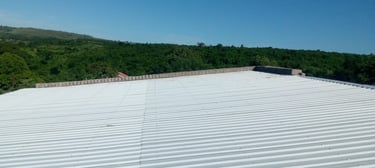

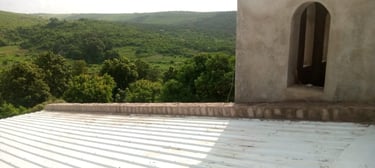

La saison des pluies est encore loin d'être terminée mais il les cyclones ont plutôt épargné la région Sofia. Cela a permis de reprendre les travaux de couverture, pour terminer le versant Nord ce qui permettra d'attaquer les finitions.

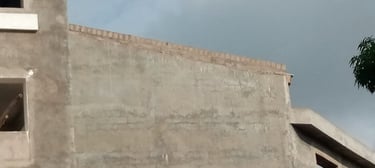

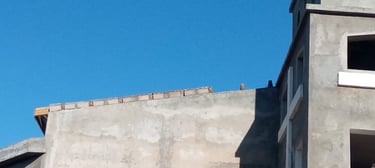

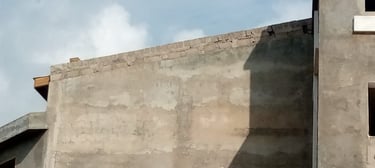

Maçonnerie : Pose des acrotères

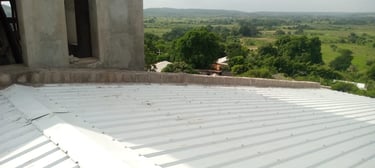

Sur les parties où le toit est complètement installé, on construit les acrotères en parpaings.

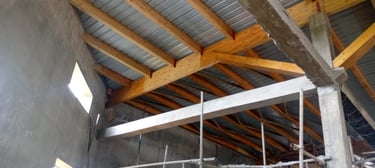

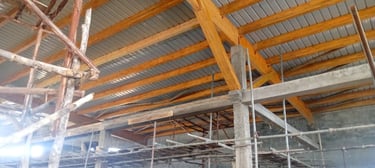

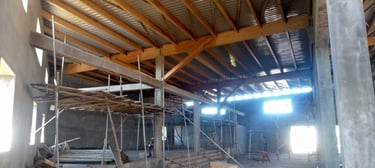

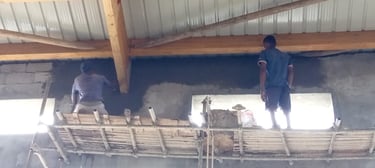

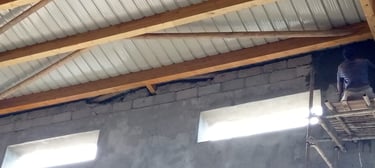

Début de l'application d'enduit

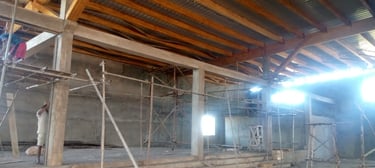

On parallèlise autant que possible les différentes tâches. Pendant que certains travaillent sur les toits, les autres commencent l'application d'enduit de finition sur les poutres et les murs.

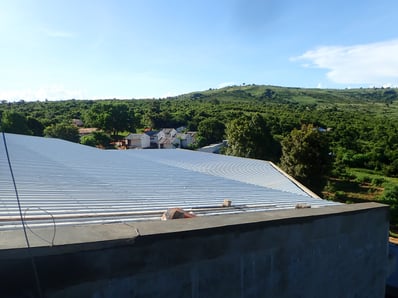

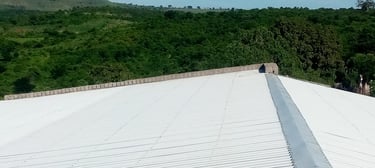

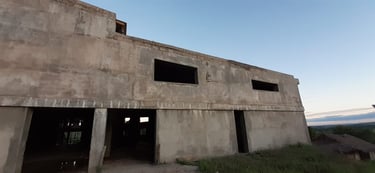

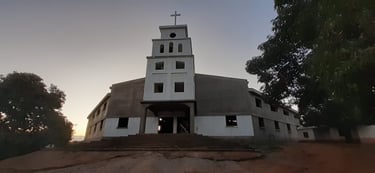

17 mars : Couverture terminée !
Etape "psychologique" importante : La pose de la toiture est terminée sur la totalité du bâtiment. Alleluia ! C'est une petite victoire qui se doit d'être célébrée dignement ! Jus de mangues pour tout le monde ! (On vous avait déjà dit que le TKV était la capitale mondiale de la mangue ? La meilleure façon de les conserver est d'en faire de la purée qui se congèle et qui sert ensuite de base au jus).
La fin de la pose du toit marque également le coup d'envoi pour la phase de finition qui est une autre paire de manche ! Relevez avec nous le défi de tout finir pour la première moitié du mois de mai 2025 !

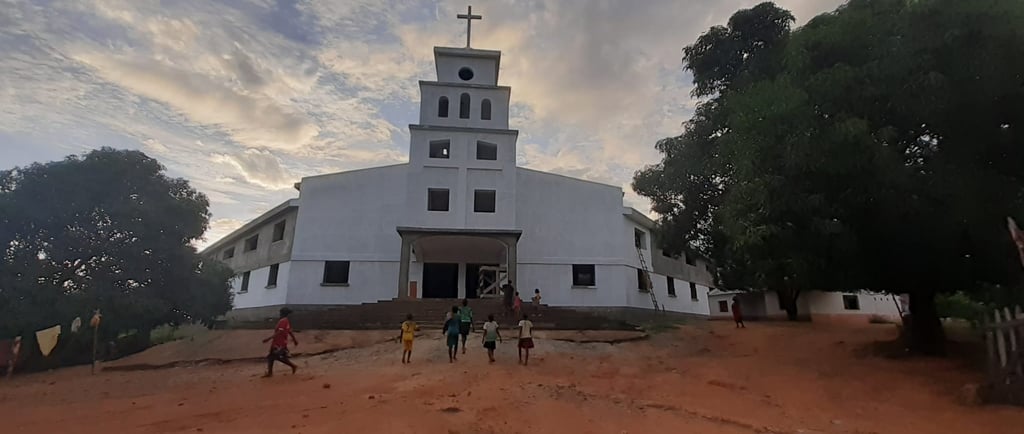

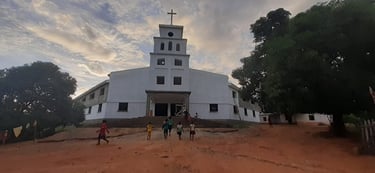

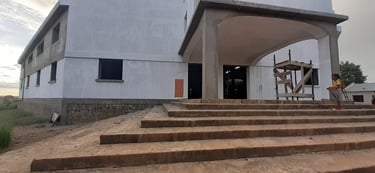

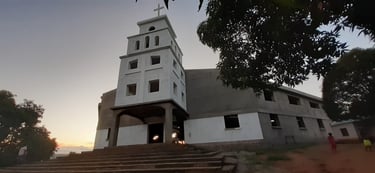

20 mars : On attaque la peinture
Première étape pour la peinture : l'application d'une sous-couche. Les images ci-après donnent une première idée de l'édifice peint...
Nous nous donnons maintenant moins de 2 mois pour finir le gros du chantier, en bouclant les éléments suivants:

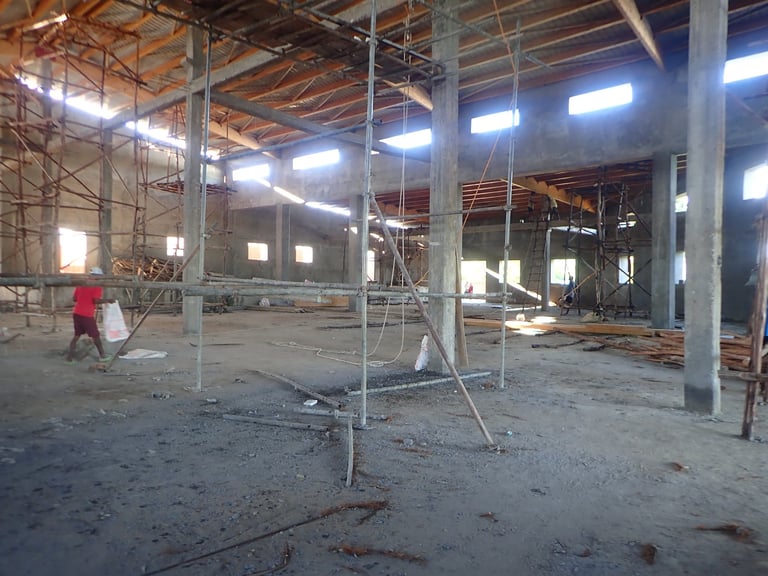

Finition du plancher
Menuiseries (portes & fenêtres)
Electricité (Equipement intérieur, Installation solaire)
Mobilier (bancs, pupitre, chaire, etc...)
Vous le constatez comme nous. Nous avons bien avancé mais beaucoup reste à faire. Vos prières et votre soutien sont plus que jamais précieux ! Devant tout cela, nous souhaitons vous partager cette exhortation de l'apôtre Paul à garder les yeux fixés sur le but suprême, même s'il y a des buts intermédiaires comme notre chantier.
"Frères, je ne pense pas l'avoir saisi; mais je fais une chose: oubliant ce qui est en arrière et me portant vers ce qui est en avant, je cours vers le but, pour remporter le prix de la vocation céleste de Dieu en Jésus-Christ." (Philippiens 3 : 13 - 14)
Mission
Empowering communities through education and spiritual growth.
Contact
Recevoir les nouvelles
contact@tkv.mg
+261 3412 345 67
© 2024. All rights reserved.
